3 de junio de 2024
Este nuevo equipo permitirá duplicar la potencia energética de la planta puesta en marcha a fines del 2022.
El Gerente Técnico de la Usina de Tandil, Ing. Guillermo Saab a través de Radio Tandil dio detalles sobre la obra en curso en el Parque Industrial de Tandil, enfocándose en la construcción y mejora de la subestación de rebaje que se inauguró hace casi dos años. Este proyecto, fundamental para la adecuación de la energía que llega a la ciudad, ha sido un pilar en la mejora del suministro eléctrico local.
Saab explicó que "hasta hace dos años, Tandil contaba con un único punto de transformación de energía ubicado en Lavalle y Ruta 26. Esta subestación, con más de medio siglo de funcionamiento, había llegado a su límite de capacidad técnica. Tras incendios, reformas e instalaciones, el sistema se vio saturado, especialmente durante las olas de calor intensas que obligaron a realizar cortes programados para manejar la demanda".
Con la creciente necesidad de una mayor capacidad de transformación, se inició la búsqueda de un nuevo punto para una segunda entrada de energía. Después de un exhaustivo análisis, se decidió establecer esta segunda subestación en el Parque Industrial de Tandil, nombrada Mario Cabito en honor a un destacado impulsor del proyecto.
Señaló Saab: "se puso en servicio la estación transformadora número 2 que se llama Tarfon Industrial Tandil y se le puso el nombre de Mario Cabito que fue un gran impulsor de esta obra que gestionó mucho en la provincia. Se hace con fondos que administra un fideicomiso provincial que se llama Freva y él trabajó mucho en ese sentido para conseguir los fondos necesarios para hacer una primera etapa".
Desde la puesta en servicio de esta nueva subestación, Tandil logró abastecer la demanda sin problemas durante los últimos dos veranos, eliminando la necesidad de cortes programados. La primera etapa de la obra incluyó la instalación de dos transformadores, aunque inicialmente se habilitó solo uno por razones económicas.

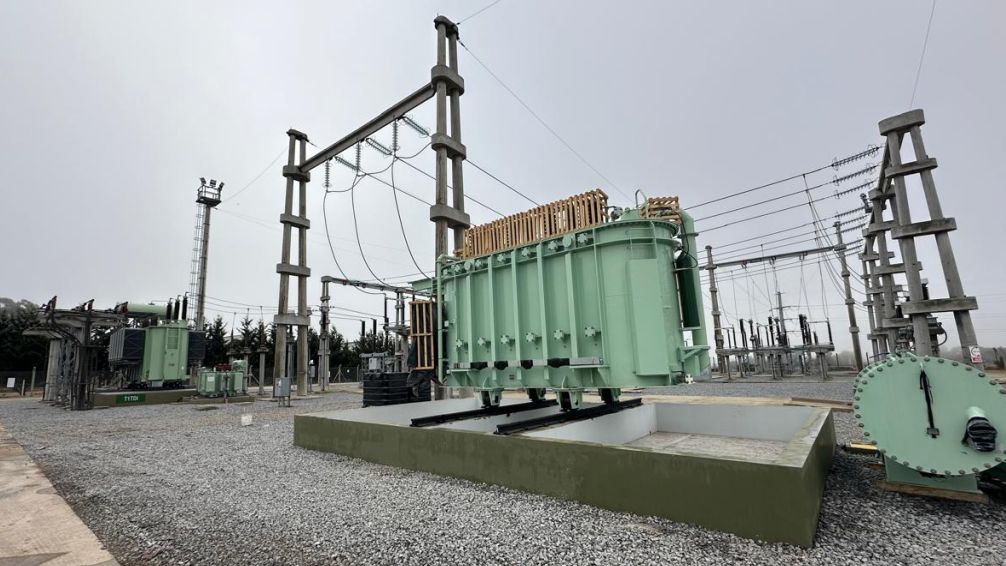

Actualmente, la obra avanza hacia su segunda etapa, que consiste en habilitar el segundo transformador. El equipo, que se adquirió hace un año, ya está en su lugar dentro de la subestación. Saab mencionó que "ahora se están adquiriendo los equipos asociados necesarios, como sistemas de media y alta tensión, los cuales incluyen tecnología de última generación utilizada en países del primer mundo".
Con respecto al futuro y los plazos, Saab descató "si todo va bien esperamos que para fines del 25 poder decir que la subestación ya está funcionando a pleno con toda la capacidad disponible. Se espera que la instalación completa del equipamiento tome entre 8 y 10 meses."
COMPARTE TU OPINION | DEJANOS UN COMENTARIO
Los comentarios publicados son de exclusiva responsabilidad de sus autores y las consecuencias derivadas de ellos pueden ser pasibles de sanciones legales.
7 de febrero de 2025 - La medida de fuerza iba a alcanzar a todas las líneas provinciales y municipales del territorio bonaerense. No obstante, los empresarios de Tandil habían anticipado que no adherían. leer mas
07/02/2025
07/02/2025
06/02/2025
Datos extraidos de Casas de Hoy
